체코 신규원전사업 추진 경과
□ (’22.3) 발주사, 입찰 개시 (입찰안내서 발급)
ㅇ초청대상자: (韓)한수원, (佛) 프랑스전력공사(EDF), (美)웨스팅하우스(WEC)
* [참여노형] (한수원) APR1000, (EDF) EPR1200, (WEC) AP1000
ㅇ 입찰안내서 주요내용
- 입찰명 : 두코바니 5호기 신규원전사업
- 발주사 : 체코전력공사 자회사(EDUII)
- 입찰규모 : 1,200MW 이하 원전 1기*
* 추가원전 3기(두코바니6, 테믈린3, 4)에 대한 비구속 제안서 제출요청

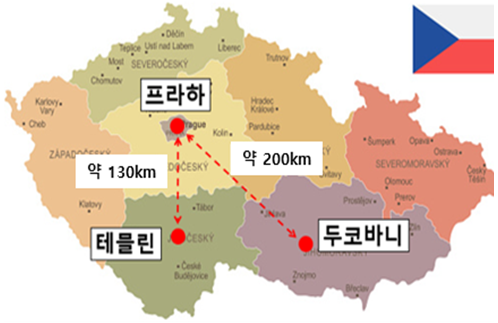

- 원전부지 : 두코바니
* 체코는 기존 원전부지에 6기의 원전 운영 중(두코바니 4기, 테믈린 2기)

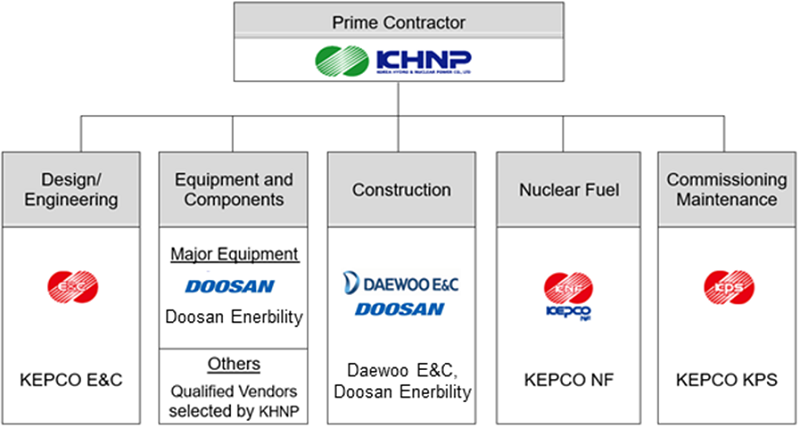

- 계약방식 : EPC(Engineering, Procurement, Construction) 턴키
- 공급범위 : 설계, 기자재 공급, 시공 및 시운전, 핵연료 공급(6주기)
□ (’22.11) 한수원, 최초 입찰서 제출
□ (’23.10) 한수원, 수정 입찰서 제출
* (수정입찰서) 최초 입찰서에 대해 발주사 설명 후 발주사 요구사항을 입찰서에 적용
□ (’24.1) 체코정부, 최대 4기 신규원전 건설방안 발표
ㅇ 기진행 중인 두코바니 5호기 입찰에 추가 3기에 대한 구속 제안서를 옵션 형태로 제출토록 하고, 이를 포함해 평가 후 우선협상대상자를 선정
ㅇ 추가 원전 건설 규모는 추후 결정
□ (’24.2) 발주사, 최종 입찰서 제출 요청
□ (’24.4) 한수원, 최종 입찰서 제출
□ (’24.6) 발주사, 체코 정부로 입찰평가 결과 제출
□ (’24.7) 체코정부, 우선협상대상자 발표
ㅇ 한수원을 우선협상대상자로 선정
ㅇ 두코바니 5, 6호기 2기 우선 추진(테믈린 3, 4호기 건설여부는 추후 결정)
ㅇ 우선협상대상자와 계약 세부사항 협상 착수
□ (’24.8) EDF, 체코 경쟁보호청(UOHS)에 진정 제기
□ (’24.10.30) UOHS, 체코사업 계약체결 금지 예비조치
□ (’24.10.31) UOHS, EDF 진정에 대한 1심 판정(기각)
□ (’25.3) 한수원, 발주사와 계약 주요조건 협상 완료
□ (’25.4.24) UOHS, EDF 진정에 대한 최종 판정(기각)
ㅇ UOHS의 계약체결 금지 예비조치 취소
□ (’25.5.2) EDF, 체코 지방법원에 소송 제기 및 계약체결 금지 가처분 신청
□ (’25.5.6) 체코 지방법원, EDF의 계약체결 금지 가처분 신청 인용
ㅇ 체코 최고행정법원에 가처분 취소 항고 제출(발주사 5.19, 한수원 5.20)
□ (’25.5.7) 체코 정부, 체코 신규원전사업 계약체결 승인
□ (’25.6.4) 체코 최고행정법원, 계약체결 금지 가처분 최종 파기
□ (’25.6.4) 한수원-발주사 간 두코바니 5,6호기 계약 체결
|
